Minął rok na budowie Fabryka Wody

Minął rok na budowie Fabryka Wody

11 października 2019 została podpisana umowa na budowę Fabryki Wody. Od tego czasu na miejscu historycznego kąpieliska Gontynka  sporo się wydarzyło. Ogromny kompleks basenowo-edukacyjny, który powstaje w ścisłym centrum miasta pnie się w górę.

Ponad 13 tys. m3 wylanego betonu, 80 tys. m3 wywiezionego gruntu, 1115 wykonanych pali o łącznej długości ponad 10 km – to tylko kilka z wielu imponujących liczb, obrazujących zakres wykonanych prac na budowie w ciągu ostatnich 12 miesięcy.

Pierwsze dwa miesiące przeznaczone były na prace przygotowawcze, rozpoczęto roboty budowlane a także wykopy do starej niecki basenowej. Musieliśmy usunąć aż 129 pali na których wsparta była stara niecka.
Rok 2020 rozpoczęliśmy od wykonywania platformy pod palowanie budynku basenowego jak również łącznika części basenowej i edukacyjnej. Na koniec marca trwały już zaawansowane prace przy budowie płyty fundamentowej przyszłego budynku Edukatorium - Jego tematem przewodnim będzie woda. W centrum ma się znaleźć miejsce na wystawy, laboratoria i prowadzenie eksperymentów. Przełomowym miesiącem był dla nas czerwiec kiedy to rozpoczęliśmy betonowanie stropu nad parterem budynku edukatorium, na budynku basenowym w tym czasie wykonywaliśmy płytę fundamentową. W czerwcu także odbyła się uroczystość wmurowania aktu erekcyjnego. Kolejne miesiące to kontynuacja prac żelbetowych na obu budynkach.

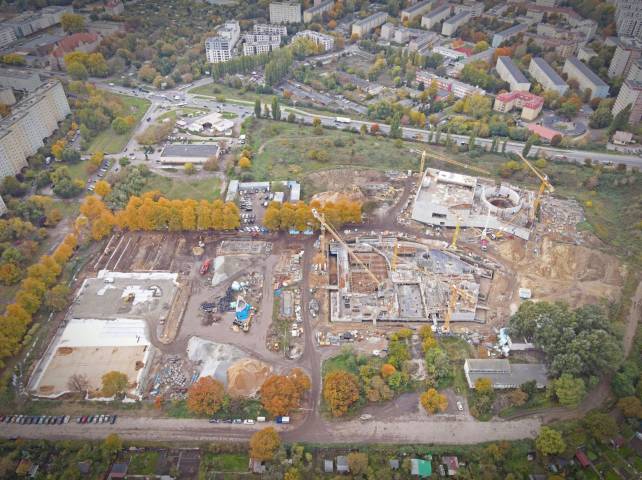

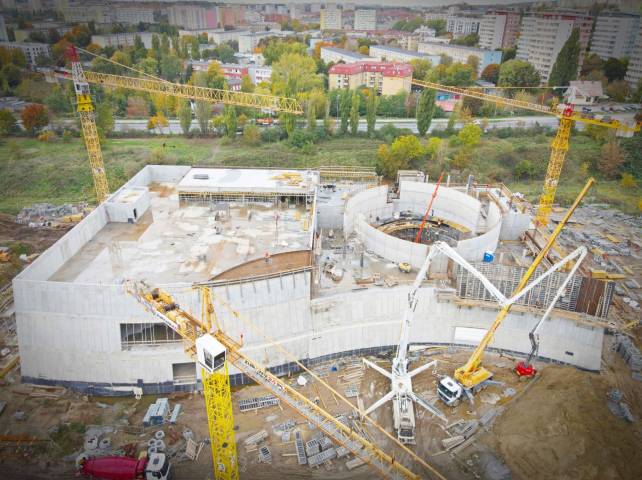

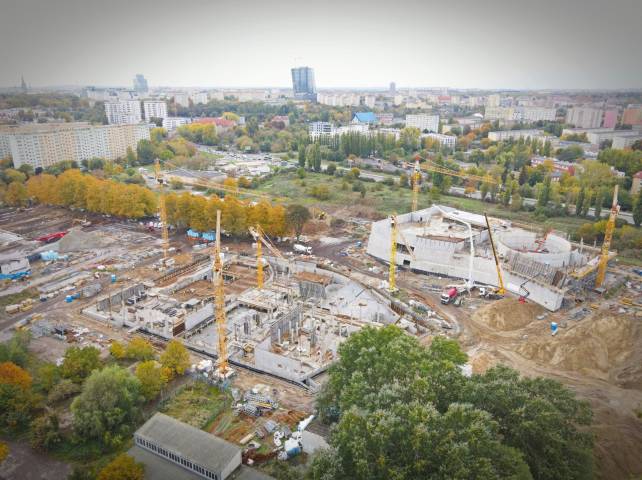

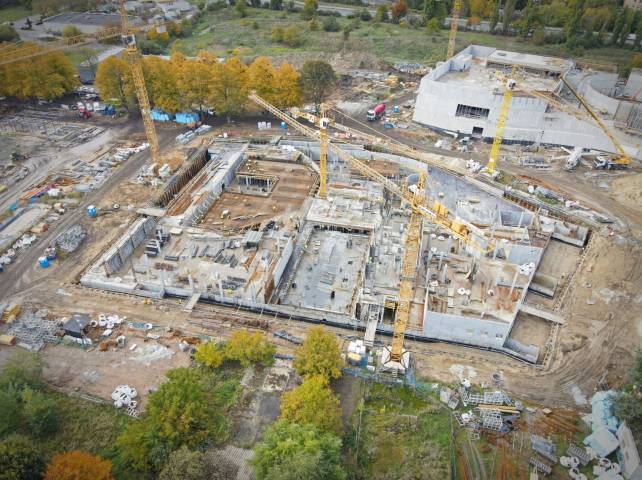

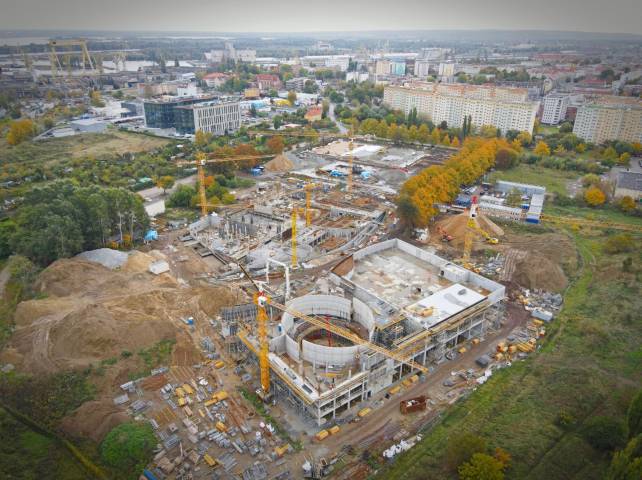

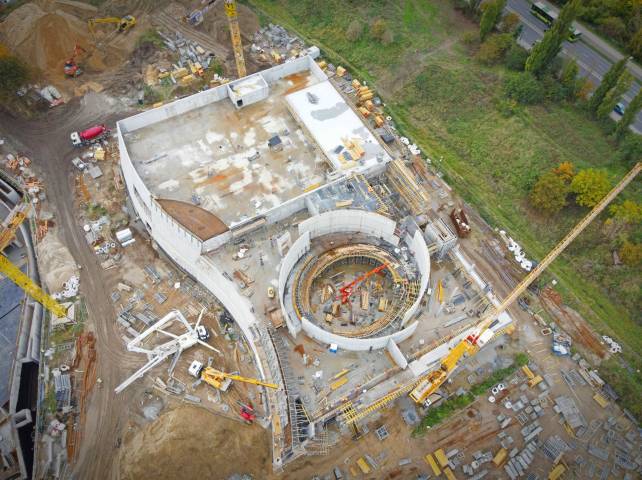

W planach jest zakończenie prac przy wykonywaniu konstrukcji żelbetowej budynku edukatorium. Jeszcze w tym roku powinien się rozpocząć montaż konstrukcji stalowej świetlika (cząsteczki wody), która zwieńczy cały budynek. Do góry piąć się będzie budynek basenowy, na którym wykonywane będą kolejne elementy konstrukcji z żelbetów. Zmianie zacznie ulegać zagospodarowanie terenu. Kontynuowane będą prace przy budowie dróg zewnętrznych i parkingu.

Rok na budowie w liczbach:

  • Wyburzono fundamenty po starych obiektach Gontynki oraz starą nieckę basenową – łącznie ok 1000 m3 betonu
  • Usunięto 129 drewnianych pali, na których wsparta była stara niecka basenowa.
  • Wykopano i wywieziono ok 80 000 mgruntu
  • Wykonano ok 30 000 m2 platform roboczych pod palowanie oraz pod tymczasowe drogi.
  • Wykonano nasypy budowlane i zasypki z piasku w ilości ok 6 500 m.
  • Wykonano 334 mb ścianki szczelnej z grodzic stalowych na głębokość 15 m o łącznej powierzchni 5 000 m2.
  • Wykonano przesłonę przeciwfiltracyjną Soilcrete o grubości 70 cm i powierzchni 7 350 m2 na głębokości 13 m.
  • Wykonano 334 mb oczepu stalowego z 92 sztuk mikropali kotwiących, o długości 20 m każdy i łącznej długości 1 840 mb.
  • Wykonano 1 115 sztuk betonowych pali SDP, o średnicy 40 cm i łącznej długości 10,6 km.
  • Wylano 13 200 mbetonu
  • Wykonano zbrojenie konstrukcji żelbetowych ze stali zbrojeniowej o masie 1 100 ton.
  • Wykonano ok 2 500 m3 wykopów i nasypów pod parking.
  • Zlikwidowano 1,2 km starych kabli SN i wykonano ponad 3 km nowych kabli SN pod docelowe zasilanie obiektu.
  • Wykonano 0,5 km sieci elektroenergetycznej dla oświetlenia terenu.
  • Wykonano 300 mb kanalizacji teletechnicznej.
  • Wykonano 1 km tras tranzytu kablowego z koryt w budynku edukatorium.
  • Wykonano przyłącza kanalizacji deszczowej i kanalizacji sanitarnej.
  • Wykonano zbiornik retencyjny.
  • Wykonano przyłącze wodociągowe.
  • Wykonano sieć kanalizacji sanitarnej w ilości 30 studni i łącznie 650 mb rur.
  • Wykonano sieć kanalizacji deszczowej w ilości 55 studni i łącznie 1 150 mb rur.
  • Wykonano sieć instalacji wodociągowej w ilości 490 mb rur.
  • Wykonano instalację podposadzkową sanitarną w budynku edukatorium i budynku basenowym w ilości 30 studni i łącznie 1 280 mb rur.
